再処理事業のあゆみ
年表
年 | 出来事 |
---|---|
1980年(昭和55年) | 日本原燃サービス株式会社発足 |
1989年(平成元年) | 再処理事業指定申請 |
1992年(平成4年) | 日本原燃サ-ビス株式会社と日本原燃産業株式会社が合併、日本原燃株式会社が発足 |
1992年(平成4年) | 再処理事業指定 |
1993年(平成5年) | 再処理工場着工 |
1998年(平成10年) | 「六ヶ所再処理工場の受入れ貯蔵施設等で行う燃焼度計測装置の校正試験に用いる使用済燃料の受入れ及び貯蔵に当たっての周辺地域の安全確保及び環境保全に関する協定書」を締結 |
1998年(平成10年) | 第1回試験用使用済燃料の搬入 |
1999年(平成11年) | 再処理事業の開始 |
2000年(平成12年) | 「六ヶ所再処理工場の使用済燃料受入れ貯蔵施設等の周辺地域の安全確保及び環境保全に関する協定書」を締結 |
2000年(平成12年) | 第1回使用済燃料の搬入 |
2001年(平成13年) | 通水作動試験を開始 |
2002年(平成14年) | 化学試験を開始 |
2004年(平成16年) | ウラン試験を開始 |
2006年(平成18年) | アクティブ試験を開始 |
再処理施設ができるまで
1989年(平成元年)
敷地造成工事中
1993年(平成5年)
使用済燃料受入れ・貯蔵建屋基礎掘削工事着手
1995年(平成7年)
使用済燃料受入れ・貯蔵建屋工事中、前処理建屋 基礎工事着手
1996年(平成8年)
精製建屋 基礎工事着手
制御建屋 基礎工事着手
1998年(平成10年)
ウラン脱硝・酸化物貯蔵建屋 基礎工事着手
ウラン・プルトニウム混合脱硝・酸化物貯蔵建屋 基礎工事着手
1999年(平成11年)
再処理工場建設最盛期
2006年(平成18年)
アクティブ試験開始
2010年(平成22年)
MOX工場着工

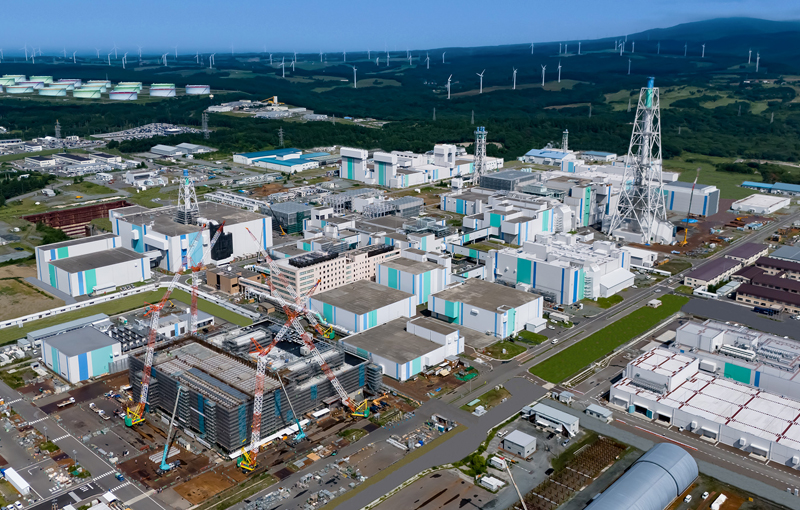

2022年(令和4年)
現在の再処理工場
