   今年度第3回の関西電力(株)大飯発電所ならびに第4回の日本原子力発電(株)敦賀発電所からの低レベル放射性廃棄物輸送について、天候不良により輸送日程を以下のとおり変更いたしましたので、お知らせします。

【輸送日程変更内容】
関西電力(株)大飯発電所(9月30日輸送終了しました)
・変更前 平成15年9月24日(水)〜25日(木)
・変更後 平成15年9月29日(月)〜30日(火)
日本原子力発電(株)敦賀発電所
・変更前 平成15年10月6日(月)〜7日(火)
・変更後 平成15年10月20日(月)〜21日(火)

  日本原子力発電(株)敦賀発電所からの低レベル放射性廃棄物200リットル入りドラム缶1,112本(輸送容器139個)の輸送について10月6日から7日にかけて計画しております。(内訳:1号埋設対象廃棄体1,112本)

  ・平成4年埋設開始
・約20万立方メートル(200リットルドラム缶約100万本相当)
・最終的には約60万立方メートル


主な建設状況(平成15年8月末現在)

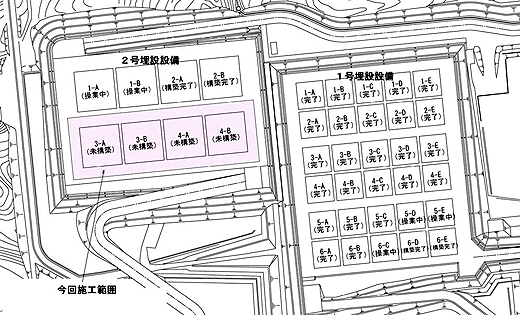

  工事件名:2号埋設設備のうち2次(構築)工事<3・4群ピット構築>
 ○2号埋設設備(3群) 進捗率:1.3
 ○2号埋設設備(4群) 進捗率:1.4

2号埋設設備2次構築工事について
 本工事は低レベル放射性廃棄物埋設センターへ搬入される放射性廃棄物を埋設するための施設を構築するもので、平成13年度までに完成している(1群、2群)に引き続き、さらに(3群、4群)(200リットルドラム缶、約5万本相当)を設置するものです。
 なお、最終的には16基を設置する計画です。




本日の主な操業状況(平成15年10月2日)

  1号 2号 備考
受  入  れ - -



検  査 - 東京電力(株)福島第一原子力発電所分
定  置 -

1−Bピット
(東京電力(株)福島第一原子力発電所分)

充てん材充てん - -
覆  い - -
クレーン点検 - -

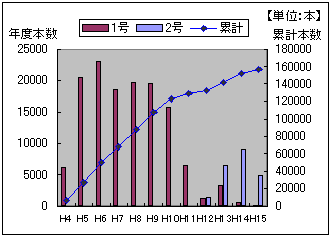

これまでの低レベル放射性廃棄物の受入れ状況(平成15年9月末現在)

1号廃棄物埋設施設



〈受入れ本数〉
   累計 134,787本
〈埋設本数〉
   累計 134,787本

2号廃棄物埋設施設

〈受入れ本数〉
   累計 21,816本
〈埋設本数〉
   累計 19,432本

注)「埋設本数」とは定置以降の本数を示す。
